海湾排烟排风系统专项联动调试方法

作者:海湾消防设备 文章来源:http://www.gstcp.com/ [ ]

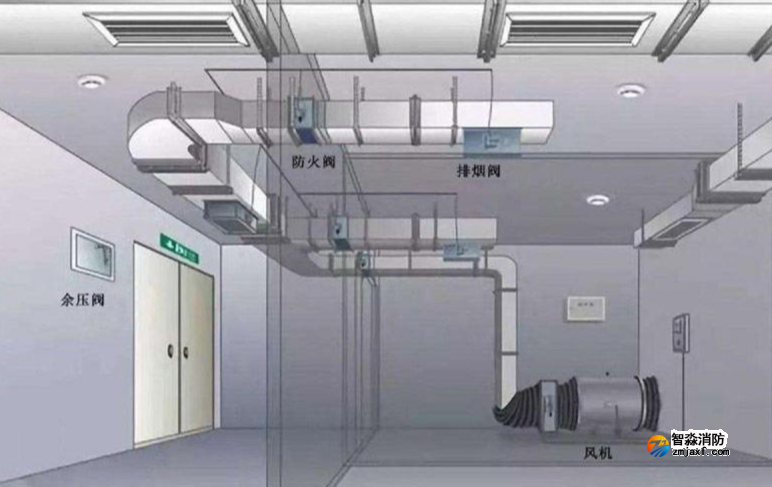

排烟排风系统是消防防排烟核心设备,海湾消防控制器可通过联动模块精准控制排烟风机、正压送风机、排烟风口、送风风口的启停与开闭,本专项调试聚焦防排烟系统联动逻辑、时序控制、设备闭环反馈,适用于建筑机械防排烟系统的联动功能校验,严格匹配消防规范中防排烟联动启动要求。


调试前期准备工作:首先核对系统联动编程公式,确认海湾控制器内设置的防排烟联动逻辑,即本分区任意两只探测器或一只探测器+一只手报触发火警后,启动对应分区排烟风口、排烟风机、正压送风口及送风机。其次检查风机控制箱、风口执行机构、输入输出模块接线,确认强电控制回路、信号反馈回路接线无误,设备机械动作灵活无卡顿。最后将风机控制柜切换至消防联动自动模式,解除现场手动锁定,保证控制器可远程联动控制。
调试分为分区单点联动、双信号复合联动、风机连锁联动三个核心步骤。第一步分区单点联动测试,模拟单个探测器火警,观测系统是否触发预联动信号,风口是否具备启动准备状态,验证单信号预警逻辑有效性。第二步双信号复合联动测试,模拟同一分区两路火警信号(双探测器或探测器+手报),控制器接收复合火警信号后,立即输出联动指令,先开启本分区及相邻分区排烟风口、正压送风口,风口完全开启后,反馈信号上传控制器,系统同步启动对应排烟风机、正压送风机,形成“先开风口、后启风机”的规范联动时序。第三步风机连锁联动测试,验证风口开启反馈信号到位后风机强制启动逻辑,同时测试风机故障反馈、过载保护反馈上传功能,模拟风机故障,确认控制器可精准显示故障点位与故障类型。
同时开展反向调试测试,在风机自动运行状态下,通过控制器手动远程启停风机、开闭风口,验证手动控制功能有效性;模拟总线故障、模块故障,核查系统故障告警、联动保护机制是否正常。调试完成后复位所有设备,恢复系统正常工况,排查风口开闭不到位、风机启动滞后、反馈信号缺失、联动时序错乱等问题,重点优化联动延时参数,匹配规范时序要求。
合格判定标准:复合火警触发后,风口开启响应时间≤5秒,风机启动响应时间≤10秒;联动时序严格遵循“风口先开、风机后启”,无时序颠倒问题;设备动作到位,反馈信号实时上传,控制器状态显示与现场设备状态完全一致;手动、自动控制功能均有效,故障告警精准,防排烟联动系统运行稳定无异常。
